欧美亚洲大片,996AV,99日最新网址,美女视频黄色在线观看,亚洲小视频国产毛片,中文字幕无码无遮挡在线看,99爱精品视频

關注我們
荊楚網 >

赤壁一電線桿塔傾斜 搶修人員鏖戰30小時 避免億元損失

發布時間:2019年05月11日09:40 來源: 長江云

“停電前通知到位,廠里生產任務調配,沒有產品因停電報廢。如果沒有供電公司及時處理,倒塌事故真的發生,那么停電一個月,會直接影響到廠里3000余工人工作,造成至少7000萬元經濟損失。”湖北維達力實業(赤壁)有限公司動力部主管李小兆高興地說。

5月5日上午9點,咸寧供電公司在設備巡視中發現,110千伏汪蛟線48號塔基地面有多處蜿蜒深邃的裂縫,桿塔傾斜,存在嚴重桿塔倒塌的安全隱患。

該條輸電線路為雙回同塔架設線路,是赤壁市高新區主供電源線路,一旦發生倒塔事故,新建輸電塔并恢復送電至少需要一個月時間,這將導致51家重點企業和2000余戶居民一個月無電可用,損失將是億元級別。

赤壁市供電公司立即啟動應急預案,國網咸寧供電公司輸電運檢搶修人員迅速響應,隱患發現當天,7名搶修人員趕到現場,緊急采取打地錨、加裝拉線、土方回填等措施進行臨時加固,并立即判斷需停電作業,制定詳細施工方案。

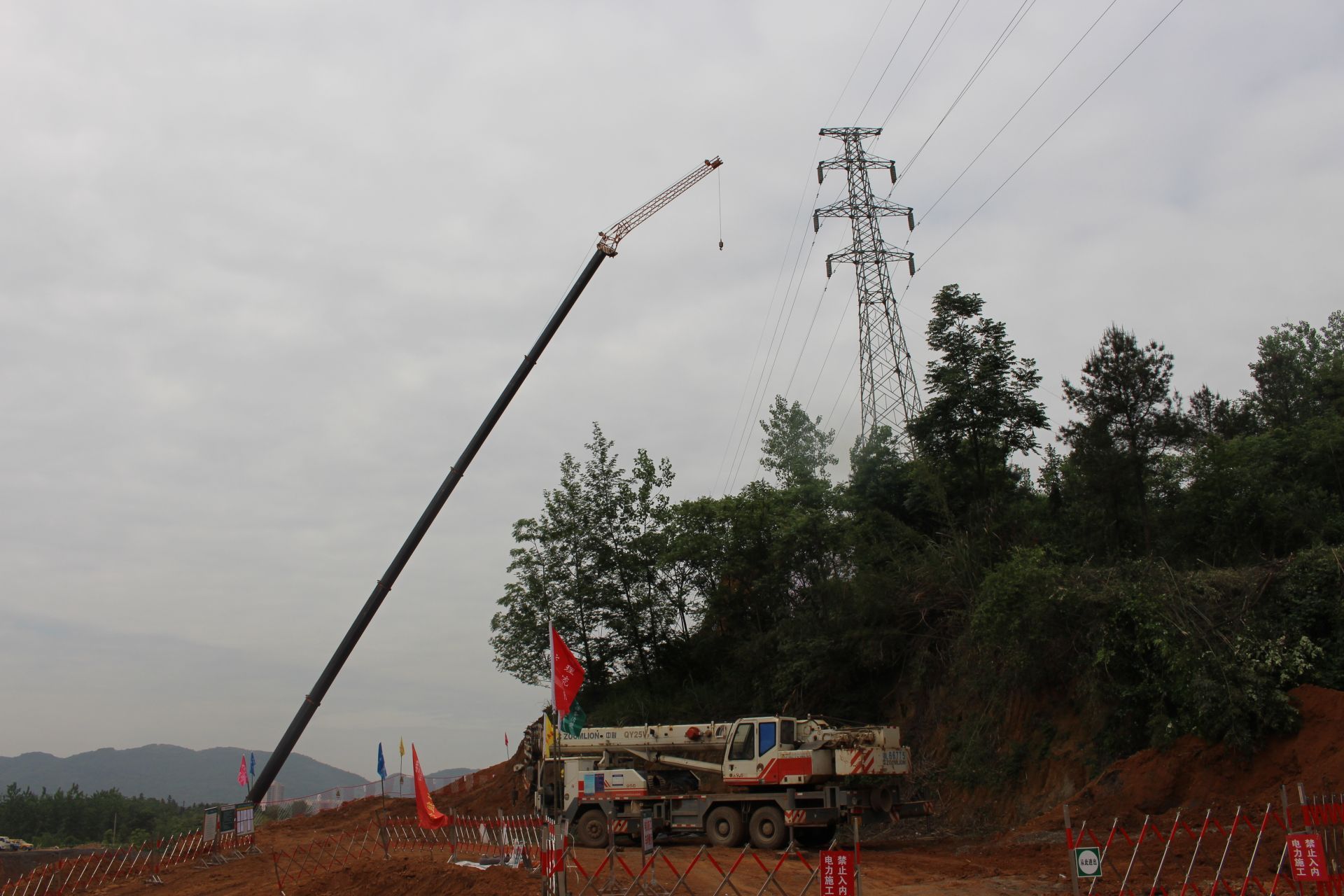

5月8日早上6點,搶修人員現場通過吊車將桿塔錨固,對塔上導線進行拆除等系列措施進行搶修??此坪唵蔚墓ぷ鳎?0米的高空操作費時費力,雖然天氣微涼,但是電力搶修人員的汗水早已浸透衣衫。

經過30多個小時鏖戰,5月9日下午6點,110千伏汪蛟線全線按時順利送電。

晚上7:28,赤壁高新區企業全部成功送電。

【責任編輯:admin】
